2018年1月,由我司全部实施的“XX供配电项目”顺利通过验收,此项目采用维谛EXM200KVA UPS+南都6-FM-200对昆明机房配电进行改造,现场环境极为复杂特殊,采用目前业界效率最高EXM200KVA UPS单机供电。

    2018年1月,由我司全部实施的“XX供配电项目”顺利通过验收,此项目采用维谛EXM200KVA UPS+南都6-FM-200对昆明机房配电进行改造,现场环境极为复杂特殊,采用目前业界效率最高EXM200KVA UPS单机供电。

    该单位原有用于电池检测设备有2台为较大功率设备,分别为144KVA,20KVA设备各一。目前配电属于纯市电配电情况,在前端变压器出现异常掉电,加之掉电时间达数10分钟以上,以及异常闪断的情况下,极其容易造成后端负载元器件的烧毁损坏,以及整个体系掉电瘫痪,难以进行实验教学活动的进行以及进行中实验的中断,严重影响研究进度,造成了严重影响。

    该批设备是该单位可靠性建设的关键节点,它保证着该单位的正常实验工作,同时对于保障该单位的常年高效运作水平有着重要意义。配电改造系统建成后需要满足5~8年内的可靠性和先进性,并具备在更长生命周期内的可扩容性。此外,建成后还将成为该单位亮点和样板工程,将供上级领导和兄弟单位参观。

    在建设符合以上需求和特点的现代数据中心的过程中,需要考虑大量的问题:系统可用性、适应性、可扩展性、可维护性、总拥有成本、美观性等。任何微小的设计缺陷,都会引发或导致难以挽回的潜在错误和问题。为了避免出错并使设计建造最优化,需要改变传统的规划设计和建造模式,采用符合该单位集成化本身实际情况,最适合的设计建造原则。

    供配电系统改造:针对该单位对配电可靠性的要求,后端负载目前为1楼负载144KVA设备一台,20KVA设备一台,共计164KVA,考虑功率因素为0.9,那么实际功率约147.6kw;6楼负载设备约6个设备,共计约27KW,综上总计负载大约在174.6kw;为此,亟需增加一台200KVA UPS做为单机系统为后端负载提供供电保障。结合目前实际情况,做出如下配电改造方式,以满足后端负载设备可靠运行,并节约改造成本。

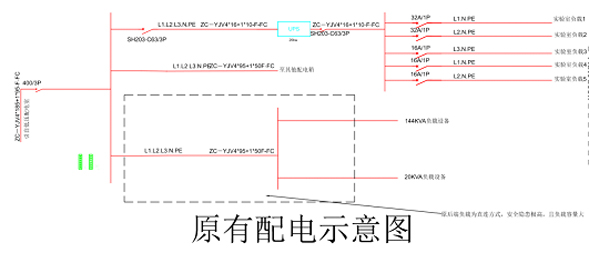

昆明机房配电改造示意图

如上图所示,考虑到楼房属于老旧楼房,且低压配电间距离较远,因此改造难度巨大,但储能研究所一楼实验室总空开为400A/3P,且主电缆为4*185+1*95mm2,因此,仅需要增加UPS供电保障的设备为图中虚线框部分,且6楼负载设备后端配电无需改变,仅需将总配电前端电缆接入至UPS输出部分即可,目前配电情况为

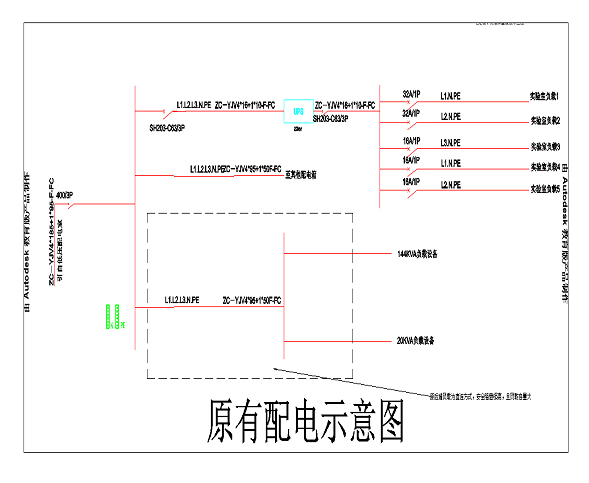

昆明机房改造示意图

1.总空开为3P 400A,增加UPS后空开容量需增加。

2.负载设备为直连方式,安全隐患极高,需增加负载独立空开,提高安全性,并保证可操作性。

3.敷设电缆至6楼负载设备前端,提供UPS电源供电。

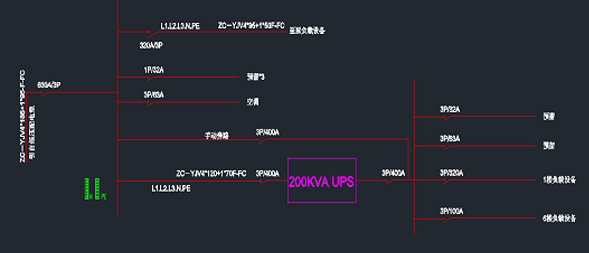

 昆明机房配电如何改造

     将原有总市电电缆(185mm2)引入至规划UPS间内作为总输入电缆配置空开更换为630A,作为市电总空开,以满足增加UPS后的使用容量,增加原有负载输入空开,并且整套UPS输入输出可合并为一个柜子内,作为UPS输入输出配电柜即可,1楼负载箱内增加负载设备输入空开,敷设电缆至6楼作为6楼负载配电。参考图中改造部分。

    值得一提的是,昆明机房配电按这样的改造方式避免了需要走低压配电室重新敷设电缆的问题,不仅节约了成本,也极大降低了工程量。
